Už je skoro hotovo. Bagr zavěšený na jeřábu nadále bourá stometrový komín dukovanské elektrárny

3:20
3:20

Poslechněte si tento článek

Dukovany

Stometrový spalinový komín v areálu jaderné elektrárny Dukovany už je téměř zbořený. Dělníci ho postupně rozebrali pomocí speciálního bagru zavěšeného na rameně pětisettunového jeřábu. Akce se podle vlastníka objektu, společnosti ČEZ, obešla bez technických problémů a dělníkům přálo i počasí. Kompletně zbouráno tak budou mít dřív, než bylo v plánu. Jak bagr ve výškách „ukusoval“ komín, se můžete podívat ve videu.

Bourání komína v Dukovanech.Video: Michaela Bartošová, Novinky

Článek

Nejdříve se v rámci přípravných prací stavba odpojila od veškerých instalací, specialisté na výškové práce odstranili vnitřní výplně komína tvořené šamotovými cihlami a pak se dělníci pustili do samotného bourání pláště včetně ochozů.

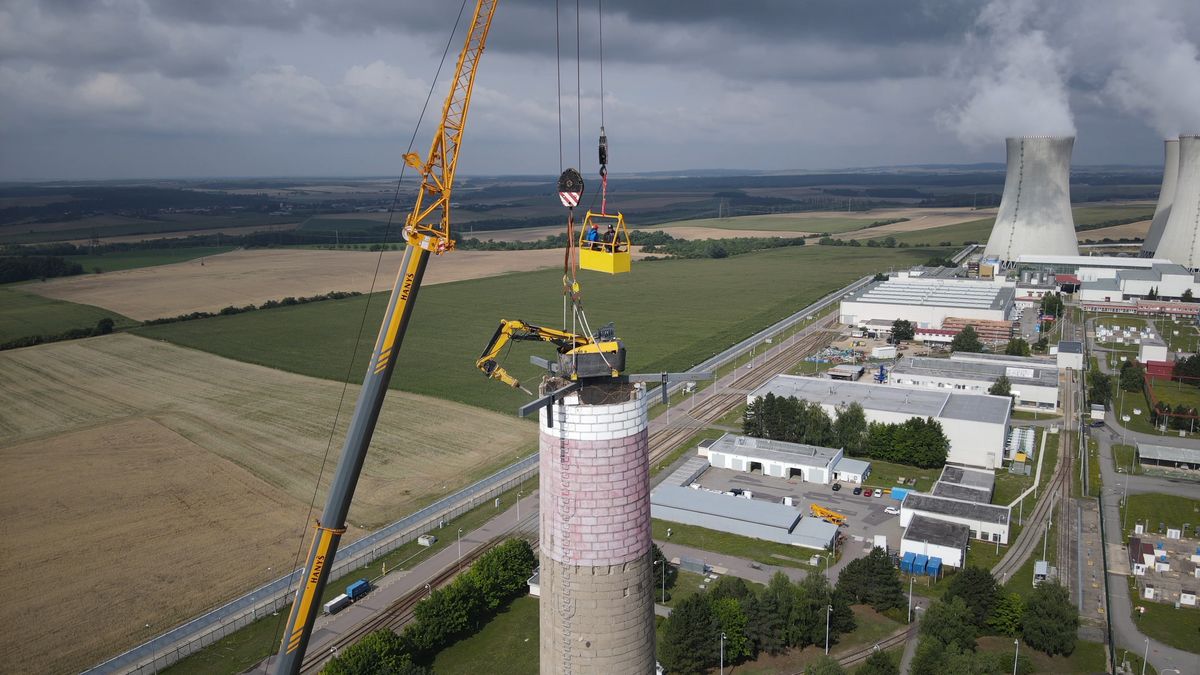

„Vnější plášť byl bourán za pomoci dvou jeřábů. Na pětisettunovém jeřábu bylo zavěšeno rypadlo na dálkové ovládání a na třísettunovém jeřábu byli dva operátoři, kteří samotný bagr ovládali,“ popsal projektový manažer ČEZ Miroslav Janků.

Speciální bourací bagr na trojnožce vážil dohromady kolem pěti tun a postupně strhával tvárnice pod sebou.

Foto: archiv ČEZ

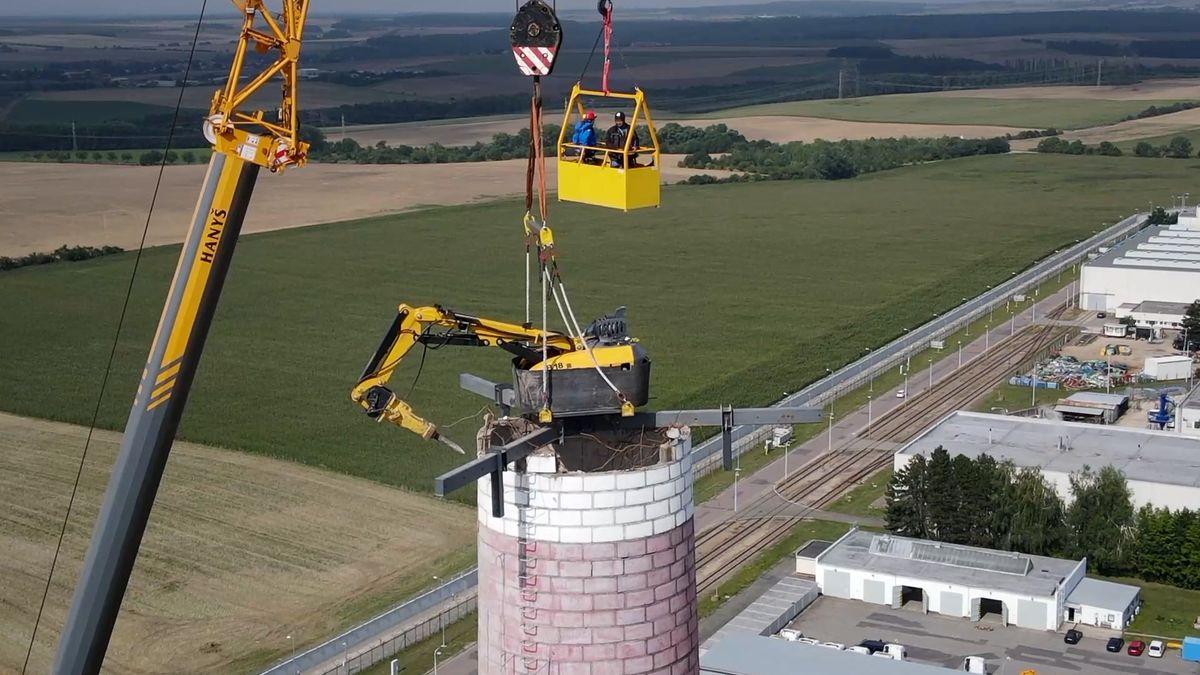

Jak probíhalo bourání spalinového komína v Dukovanech.

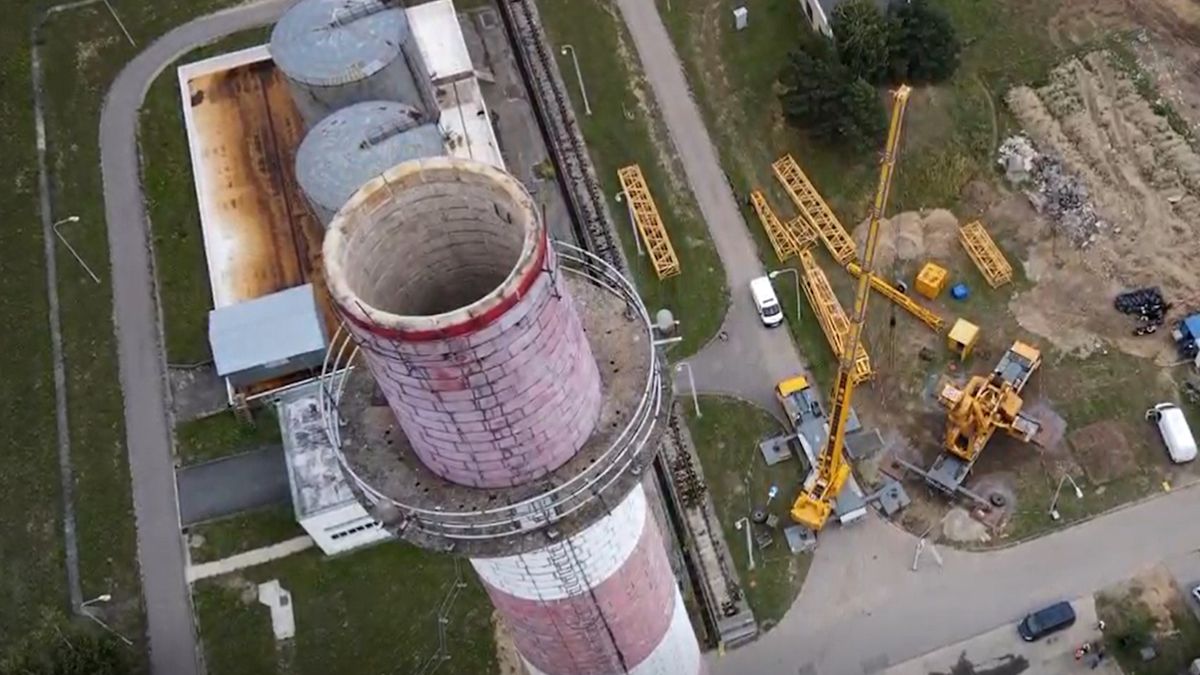

„Vybouraný materiál padal vnitřním prostorem komína dolů. U spodní části komínu byl vybourán montážní otvor, kterým se pomocí rypadla materiál vytahoval ven, třídil a vyvážel na patřičné skládky,“ uvedl Janků.

Celkem se dělníci musejí vypořádat se zhruba 1 500 tunami suti. Komín šplhal do výšky sto metrů, u paty měl průměr zhruba 6,7 metru a nahoře v koruně pak 2,7 metru.

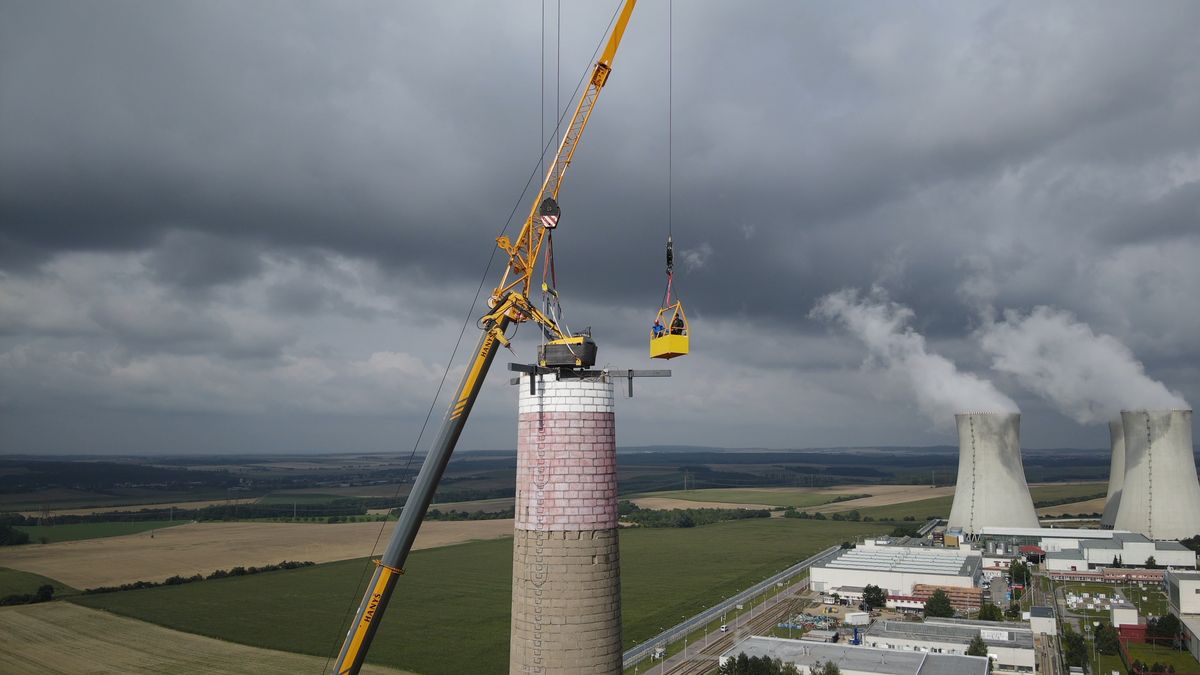

Bourací práce začaly na konci července a měly trvat do závěru září. Už teď je ale většina komína pryč. „Bourací práce byly závislé hlavně na počasí, při dešti nebo větším větru - 8 m/s a víc – by se musely práce přerušit, což se tady nestalo,“ dodal manažer.

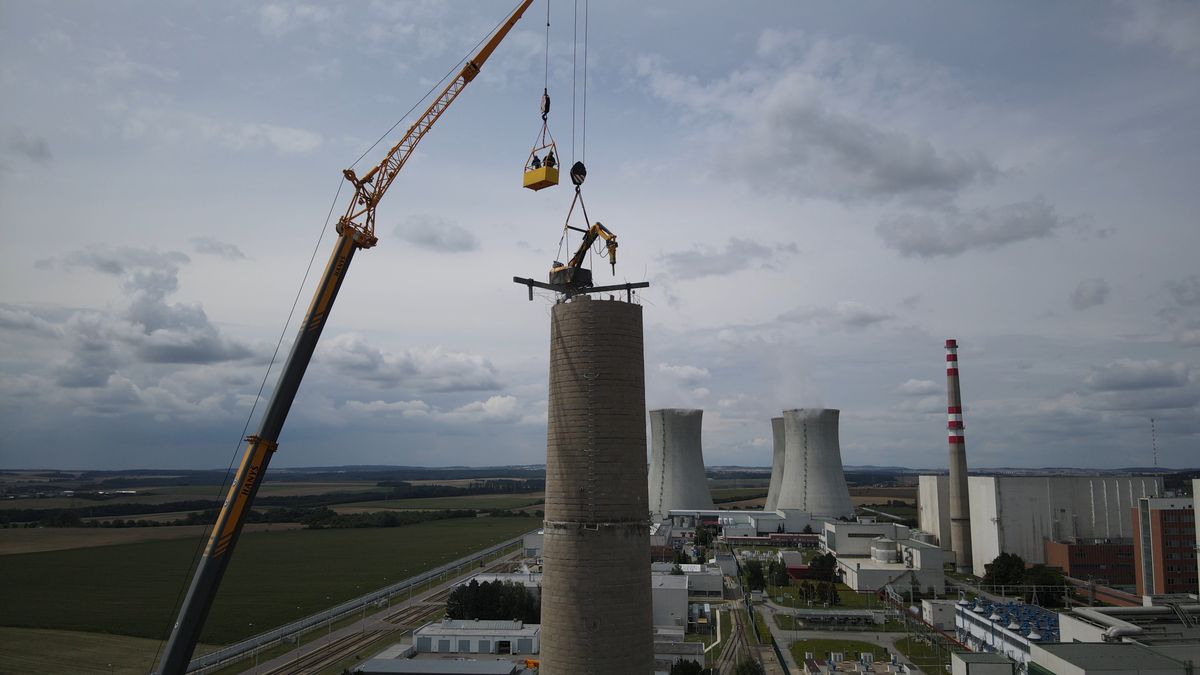

K zemi zbývá poslat zhruba dvanáctimetrový zbytek stavby. Na něm už bude rypadlo se štípacími kleštěmi pracovat ze země, a to další týden či čtrnáct dní. Velké jeřáby dopracovaly v neděli a teď se demontují. Na závěr se dělníci pustí do odstraňování vedlejší kotelny.

Vše se děje za plného provozu elektrárny. „S ohledem na bezpečnost jsme tak museli zvolit tu nejbezpečnější variantu, kterou samozřejmě není odstřel komína, ale právě postupné ubourávání,“ řekl mluvčí elektrárny Jiří Bezděk.

Kompletní bourání včetně příprav, pomocných prací a likvidace odpadu podle něj vyjde ČEZ na desítky milionů korun, blíže částku nespecifikoval.

První zdejší dominanta

Spalinový komín byl první dominantou areálu teprve vznikající elektrárny, která se stavěla v letech 1978-1985. Sloužil výtopně pomocných provozů - skladů, dílen či jídelny.

„Poslední kouř z něj vyšel v roce 1987, od té doby byl tento komín i kotelna v bezpečnostní záloze. S ohledem na budoucnost a strategii provozování bloků bylo rozhodnuto, že další provoz kotelny už není potřeba. Technologie, které v současnosti máme, jsou kotelnu schopny případně nahradit,“ vysvětlil mluvčí.

Foto: archiv ČEZ

Archivní snímek komína

Uvolněný prostor využijí pro další technologie. V areálu stále stojí dva podobně vysoké, štíhlé komíny, jež na svém místě zůstávají.

„Ty zbývající dva komíny nejsou spalinové, ale vzduchové ventilační, ze kterých odchází pouze filtrovaný, přečištěný vzduch z primárního okruhu,“ dodal mluvčí.
