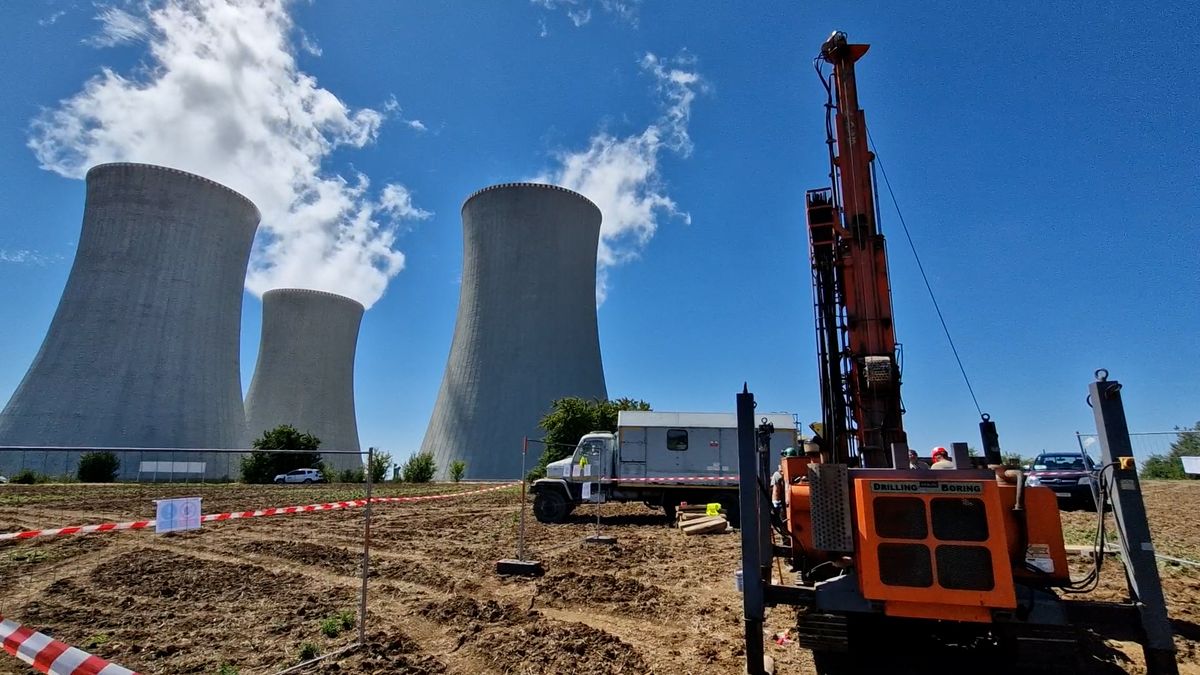

Odborníci udělají zhruba 300 vrtů až do hloubky 140 metrů. Pro jihokorejskou společnost KHNP, která obří tendr v hodnotě přes 400 miliard korun na dostavbu Dukovan získala, průzkum zajišťuje firma ČEZ Energetické produkty.
Průzkum začal jen dva měsíce od podpisu smlouvy mezi KHNP a státem. „Mám radost, že práce zahajujeme tak brzy po podpisu smlouvy,“ řekl prezident KHNP Jooho Whang. „Realizují je specializované české firmy a odborníci, už v rané fázi projektu se potvrzuje, že těsná spolupráce mezi KHNP a českými podniky je naším prvořadým cílem,“ dodal.
Někteří řečníci opět připomněli, že cílem je zapojit české firmy do celkové zakázky až ze 60 procent. „Nemám strach, že se nové bloky nepodaří postavit včas a za danou cenu i se zapojením českých firem,“ řekl ministr průmyslu a obchodu Lukáš Vlček (STAN).
Okolí elektrárny už je detailně prozkoumané z minulosti, přesto se při povolovacím řízení bez dalšího zkoumání neobejde.
„Geologický průzkum je prováděn proto, abychom přesně znali podloží, kde budou stát ty nejdůležitější budovy jako reaktorovna a strojovna, a mohli jsme zaručit, že ty budovy budou stabilní a vydrží osmdesát let provozu,“ vysvětluje předseda představenstva společnosti Elektrárna Dukovany II Petr Závodský.
Díky průzkumu lokality bude jasné, kde začíná skála, kde je jaký typ kamene. „Podle toho se pak bude projektovat základová deska a podobně,“ zmínil Závodský.

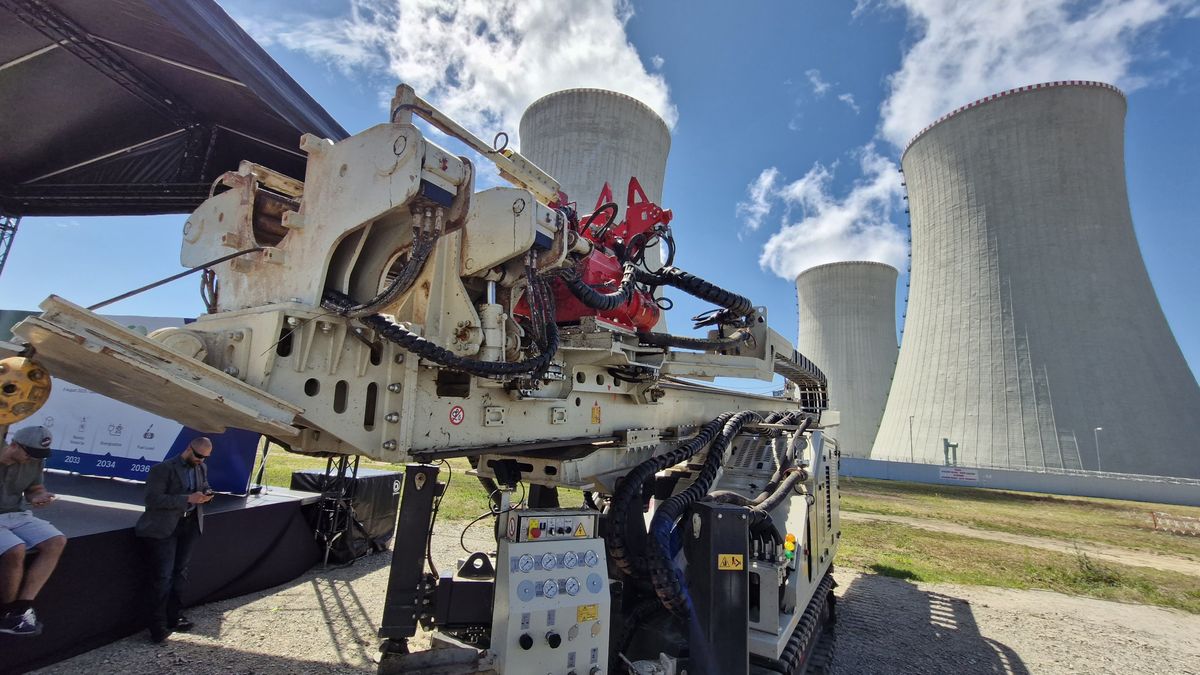

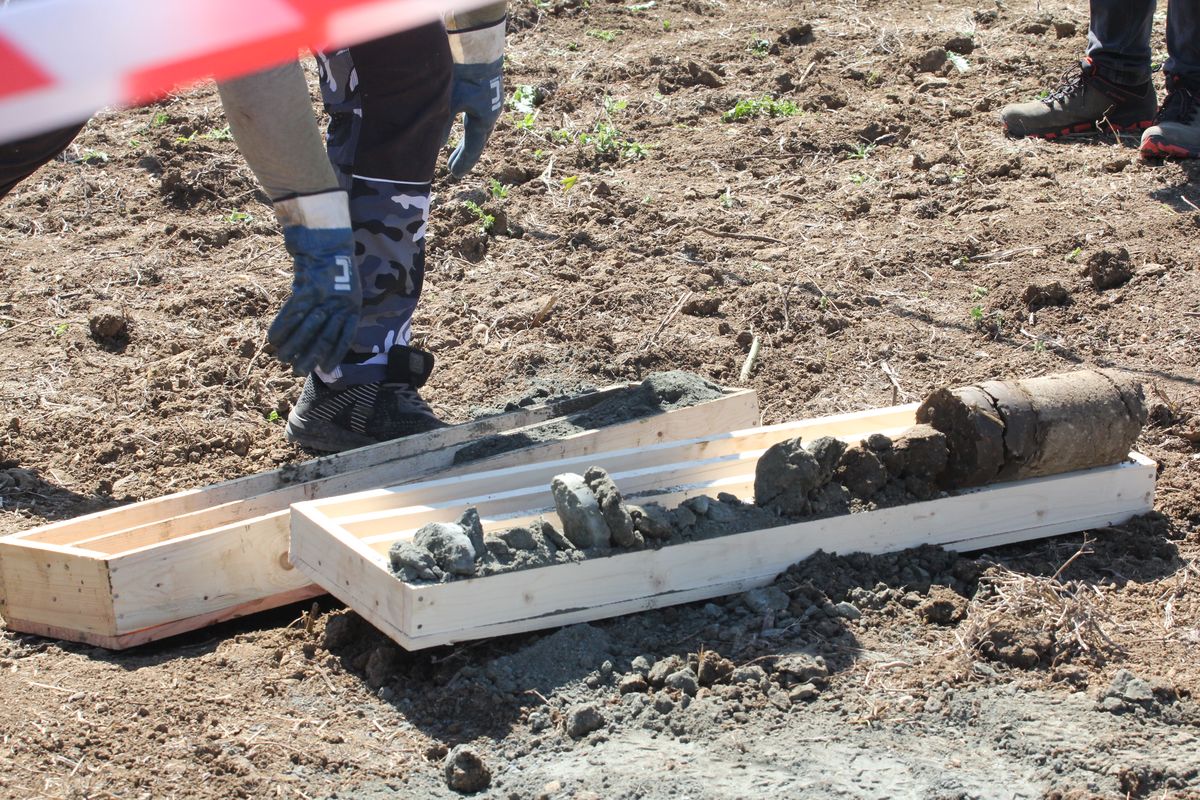

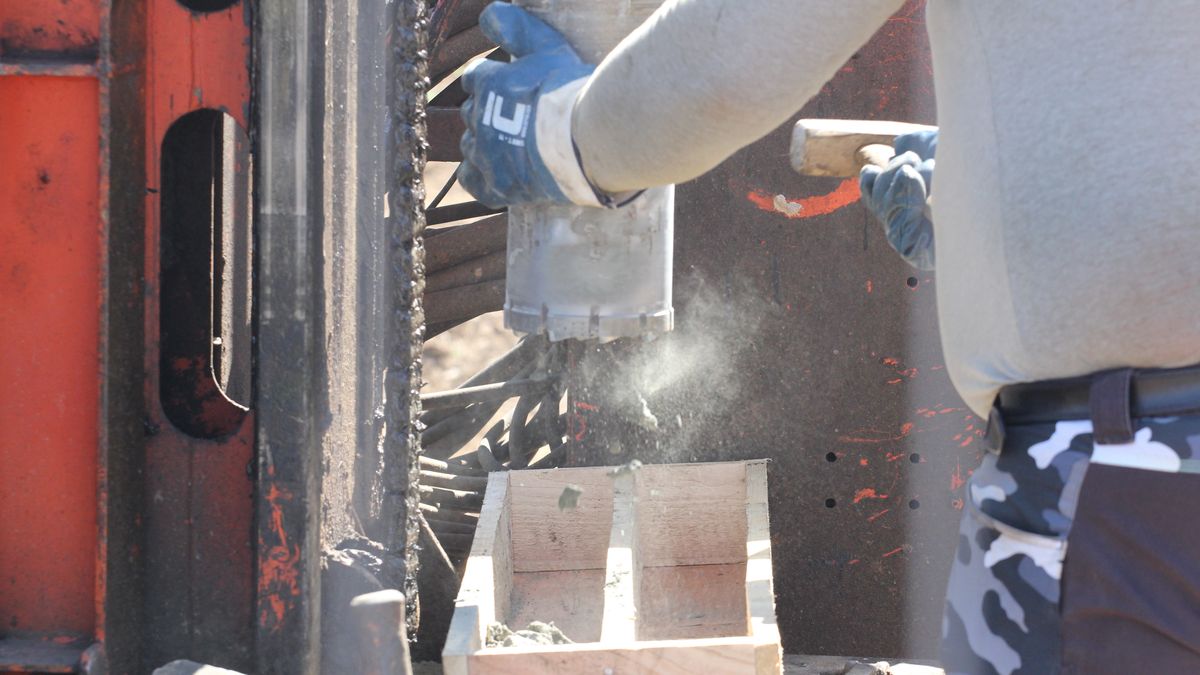

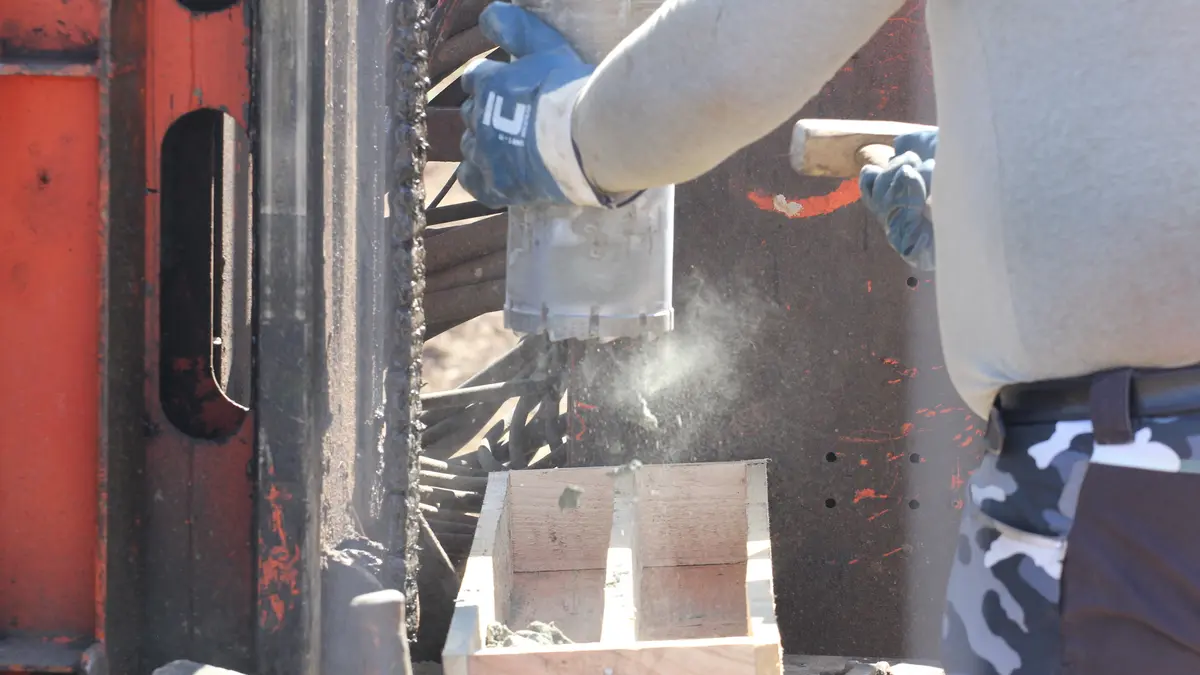

Geologický průzkum je při takto důležitých stavbách standardním krokem. Výjimečný ale může být svým rozsahem. Na ploše zhruba 200 hektarů mezi Slavěticemi a elektrárnou provedou technici zhruba 300 vrtů, průzkumníci využijí hned několik vrtných souprav.
„Do půlky listopadu by mělo být všechno na polích hotovo, celý průzkum ale potrvá do března 2026, protože vzorky musí zpracovat v laboratoři a sepsat závěrečnou zprávu,“ řekl Závodský. I v dalších letech ještě pole využijí zemědělci.
Harmonogram pro výstavbu elektrárny Dukovany II se nemění. ČEZ chce na začátku roku 2027 podat žádost o povolení k výstavbě, kterou by mohl získat v roce 2029. V roce 2030 se má začít stavět základová deska pro reaktorovou halu.
„Zahájení zkušebního provozu je naplánováno na konec roku 2036,“ připomněl Petr Závodský. Druhý nový blok má termín o rok delší, vznikat budou souběžně.
Geologický průzkum však není první akcí v souvislosti s novými bloky. „Už roste nová administrativní budova, práce potrvají ještě zhruba rok,“ prozradil šéf Dukovan II.
